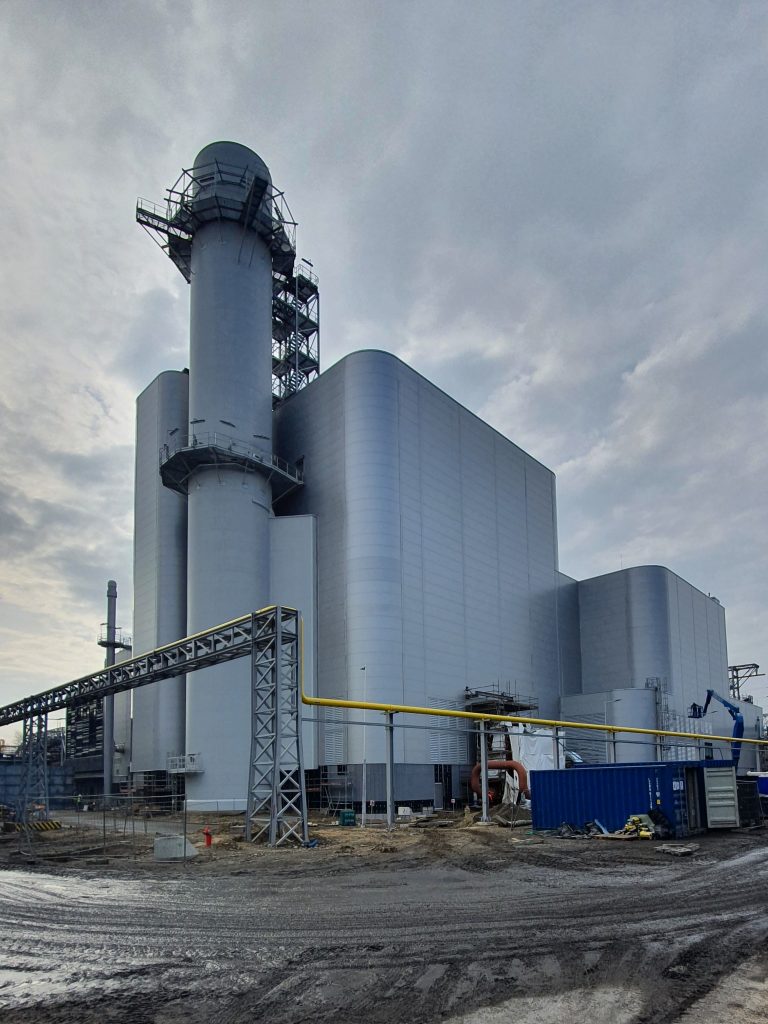

Blok gazowo-parowy w EC Żerań
Budowa bloku gazowo-parowego o mocy elektrycznej 497 MWe i mocy cieplnej 326 MWt wraz z instalacjami i obiektami pomocniczymi.
Inwestor i wykonawcy
Inwestor
PGNiG TERMIKA jest największym w Polsce producentem ciepła i energii elektrycznej w kogeneracji.
Warszawskie zakłady Spółki produkują 11 proc. całego wytwarzanego w Polsce ciepła. Dociera ono już do 70 proc. warszawiaków i 60 proc. mieszkańców dzielnicy Ursus, Pruszkowa, Piastowa i Michałowic. PGNiG TERMIKA wytwarza ciepło w kogeneracji. Ta efektywna technologia sprawia, że nasza firma pokrywa w przybliżeniu 65 proc. całkowitego zapotrzebowania Warszawy na energię elektryczną.
Wykonawca Konsorcjum:

Finanse
Terminy przetargu 29.06.2017 r. - PGNiG TERMIKA podpisała umowę z Konsorcjum Mitsubishi Hitachi Power Systems i Polimeksu-Mostostalu opiewającą na kwotę 982,28 mln zł oraz 111,93 mln zł 16.02.2017 r. - Termin składania ofert na blok gazowo-parowy w ramach drugiego przetargu 9.02.2017 r. - Gaz-System wstrzymał uruchomienie przetargów na wykonawcę inwestycji związanych z doprowadzeniem gazu do bloku gazowo-parowego 24.07.2016 r. - ogłoszenie drugiego przetargu na wybór generalnego wykonawcy inwestycji; 19.10.2016 r. – zaproszenie wybranych podmiotów do złożenia ofert w ramach drugiego przetargu; 24.07.2016 r. - ogłoszenie drugiego przetargu na wybór generalnego wykonawcy inwestycji; 13.07.2016 r. - unieważnienie przetargu (oferta z najniższą ceną, 1,890 mld zł brutto, przewyższała budżet zamawiającego warty równe 1,6 mld zł brutto); 08.2014 r. - ogłoszenie przetargu na wybór generalnego wykonawcy inwestycji; Firmy biorące udział w drugim przetargu 24.07.2016 r. - PGNiG TERMIKA ogłosiła drugi przetarg na budowę bloku gazowo-parowego 19.10.2016 r. - Do złożenia ofert w przetargu zaproszono trzy podmioty:
- Konsorcjum Mitsubishi Hitachi Power Systems Europe i Polimex-Mostostal
- Konsorcjum Siemens i Budimeks
- General Electric
- Konsorcjum Mitsubishi Hitachi Power Systems Europe (Niemcy), Mitsubishi Hitachi Power Systems (Japonia), Mitsubishi Hitachi Power Systems Europe (Wielka Brytania), Polimex-Mostostal - 1,102 mld zł oraz 111,93 mln euro
- Konsorcjum GE Power (Polska), General Electric International - 1,369 mld zł oraz 114,85 mln euro
- Konsorcjum Siemens (Polska), Siemens (Niemcy), Budimex nie złożyło oferty pomimo zaproszenia do wzięcia udziału w przetargu.
- METKA (Grecja)
- Konsorcjum: Abener Energia SA, Teyma, Gestion de Contratos de Construccion e Ingenieria SA, Toshiba Corporation;
- Konsorcjum: SAIPEM SPA, IMPRESA PIZZAROTTI & C.S.p.A;
- POSCO ENGINEERING & CONSTRUCTION Co. Ltd;
- Konsorcjum: ALSTOM POWER Sp. z o.o., ALSTOM (Switzerland) Ltd, ALSTOM Power O & M Ltd, Polimex Energetyka SA;
- Konsorcjum: Siemens Sp. z o.o., Siemens AG;
- China National Electric Engineering Co. Ltd;
- Konsorcjum: Mitsubishi Hitachi Power Systems Europe Gmbh, Mitsubishi Hitachi Power Systems Ltd, Mitsubishi Hitachi Power Systems Europe Ltd;
- Konsorcjum: General Electric International INC, Budimex SA, Tecnicas Reunidas, Extor M09 Sp. z o.o.;
- Konsorcjum: GAMA Power Systems Engineering and Contracting INC, Black & Veatch Corporation;
- Konsorcjum: Ansaldo Energia S.p.A, SNC-Lavalin Polska Sp. z o.o.
- COBRA INSTALACIONES Y SERVICIOS (grupa ACS)
- konsorcjum spółek - Alstom Power, Alstom, Alstom Power O&M oraz Polimex Energetyka,
- konsorcjum - Ansaldo Energia z SNC-Lavalin Polska,
- konsorcjum - General Electric International, Budimex, Tecnisas Reunidas i Extor M09,
- konsorcjum - Mitsubishi Hitachi Power Systems Europe, Mitsubishi Hitachi Power Systems, Mitsubishi Hitachi Power Systems Europe
- konsorcjum firm z grupy Siemens
- konsorcjum Mitsubishi Hitachi Power Systems Europe (Niemcy), Mitsubishi Hitachi Power Systems (Japonia), Mitsubishi Hitachi Power Systems Europe (Wielka Brytania) - 1,890 mld zł brutto.
- konsorcjum General Electric, Budimex, Tecnicas Reunidas, TR Inżynieria i Budownictwo (spółka zależna Tecnicas Reunidas) - 1,895 mld zł brutto.
- Zakłady Pomiarowo-Badawcze Energetyki Energopomiar - 7,99 mln zł brutto
- ILF Consulting Engineers Polska - 9,59 mln zł brutto
- SGS Polska - 10,33 mln zł brutto
- Konsorcjum: EPC Consulting Engineers i OTS-IP - 11,21 mln zł brutto
- Konsorcjum: J.S. Hamilton Poland i MGGP - 11,87 mln zł brutto
- Konsorcjum: Sweco Consulting i Sweco (Niemcy) - 16,97 mln zł brutto
Technologia
Typ instalacji Elektrociepłownia Moc znamionowa 497 MWe - Moc elektryczna bloku brutto 326 MWt - moc cieplna bloku maksymalna Układ wody chłodzącej Układ wody chłodzącej o wydajności 10 000 m3/h, pobór wody z rzeki Wisła. Średnica kanału zrzutowego: DN2200 Standardy emisyjne BAT/IED Paliwo Gaz ziemny 650 mln m3 Ilość energii elektrycznej produkowanej w ciągu roku 3000 GWh Ilość energii cieplnej produkowanej w ciągu roku 1900 GWh Wyprowadzenie mocy Do nowo budowanej rozdzielni 220/110 kV Dostawcą dwóch transformatorów blokowych będzie Łódzka fabryka ABB.
Budowa
13 grudnia 2021 r. - ponowny rozruch bloku (po kilkudniowym postoju wynikającego z przepisów prawnych), rozpoczęcie pracy komercyjnej
6 grudnia 2021 r. - oddanie bloku do eksploatacji
jesień 2021 - prace regulacyjne i testy poszczególnych układów bloku
11 sierpnia 2021 r. - odbyła się pierwsza synchronizacja urządzeń całego bloku (turbozespołu gazowego i turbozespołu parowego),
24 czerwca - 30 lipca 2021r. - prace rozruchowe prowadzone na budowie Bloku Gazowo-Parowego w Elektrociepłowni Żerań
30 sierpnia 2019 r. - pierwotnie deklarowana data nagazowania i rozpoczęcia rozruchu turbiny
9 października 2018 r. - rozpoczęto budowę gazociągu, który połączy blok gazowo-parowy na Żeraniu z tłocznią w Rembelszczyźnie
początek września 2018 r. - Japonię nawiedził tajfun Jebi, który uszkodził komponenty pakietu turbiny gazowej i jej generatora, przygotowanych do wysyłki i magazynowanych przez Mitsubishi Hitachi,
lipiec 2018 r. - w sprawozdaniu wykonawca poinformował o opóźnieniu w realizacji prac. Jako przyczyny podano przedłużające się prace projektowe w zakresie rurociągów oraz branży
budowlanej. Dodatkowo przedłużeniu ulegały negocjacje z dostawcami materiałów
25 października 2017 roku odbyła się uroczystość podpisania i wmurowania aktu erekcyjnego pod budowę bloku gazowo-parowego na Żeraniu.
Inwestycja Elektrociepłownia Żerań zaliczyła szereg opóźnień. Jak podaje Paweł Przychodzeń, członek zarządu PGNiG Termika na Ogólnopolskim Szczycie Gospodarczym 2021, przyczynami opóźnień są m.in. utrata przez firmę Mitsubishi (dostawcę turbin) ładunku w czasie tajfunu, który uderzył Pacyfik - w tym turbin m.in. do elektrociepłowni Żerań oraz sytuacja epidemiczna począwszy od marca 2020r.
Opóźnienia w realizacji inwestycji zostały odnotowane w raporcie Najwyższej Izby Kontroli w dokumencie "P/18/018 – Inwestycje w moce wytwórcze energii elektrycznej w latach 2012-2018" z 29 stycznia 2019r., w którym jednostką kontrolowaną była PGNiG Termika SA. Poniżej zamieszczono fragment oceny ogólnej:
"Spółka w kontrolowanym okresie (lata 2012-2018) realizowała strategiczne zadania w zakresie budowy i modernizacji mocy wytwórczych energii elektrycznej, jednak działania te nie były w pełni skuteczne. W wyniku czynników niezależnych od Spółki, jak też nieskutecznego przygotowania pierwszego przetargu, budowa bloku gazowo-parowego (dalej BGP) w Elektrociepłowni Żerań została opóźniona o około trzy lata w stosunku do pierwotnych założeń. Ze względu na przesunięcie planowanej daty zakończenia realizacji inwestycji, wystąpiło ryzyko niedotrzymania terminu oddania bloku do eksploatacji w 2020 r., co może narazić Spółkę na koszty wynikające z opłat karnych w związku z obowiązkiem dostarczenia mocy do Krajowego Systemu Elektroenergetycznego w ramach mechanizmu Rynku Mocy (ok. 15 mln zł za każdy miesiąc od stycznia 2021 r.).
Przyjęte w PGNiG Termika SA w latach objętych kontrolą dokumenty strategiczne uwzględniały potrzeby inwestycyjne w zakresie mocy wytwórczej i uwzględniały uwarunkowania ekonomiczne oraz wymogi ochrony środowiska. Kluczową inwestycją w zakresie nowych mocy wytwórczych energii elektrycznej była budowa BGP w EC Żerań. Była ona zgodna ze strategicznymi założeniami dotyczącymi modernizacji i rozbudowy mocy wytwórczych w Spółce. Termin jej ukończenia ulegał jednak w kolejnych aktualizacjach dokumentów strategicznych przesunięciu z końca 2017 r. na IV kw. 2020 r. Poza czynnikami niezależnymi od Spółki (opóźnienia z powodu siły wyższej) wpływ na przedłużający się proces budowy BGP miało zaniżenie kwoty przeznaczonej na realizację całości inwestycji w pierwszym postępowaniu przetargowym z 2014 r. Przyjęcie w pierwszym postępowaniu przetargowym kwoty, którą zamawiający zamierzał przeznaczyć na sfinansowanie zamówienia w kwocie 1,6 mld zł brutto (z uwzględnieniem podatku VAT) doprowadziło do unieważnienia pierwszego postępowania przetargowego pomimo, że Spółka posiadała zabezpieczone źródła finasowania inwestycji w znacznie wyższej wysokości. NIK pozytywnie ocenia postępowanie Spółki w ramach przygotowania do
drugiego przetargu, kiedy to zmieniła zakres zamówienia, wyłączając część prac do odrębnych zadań inwestycyjnych. Taki tryb postępowania obniżył budżet inwestycji o około 225 mln zł w porównaniu z najniższą kwota oferenta z pierwszego przetargu."
Odnośnik do treści dokumentu NIK:
https://www.nik.gov.pl/kontrole/wyniki-kontroli-nik/pobierz,kgp~p_18_018_201807311046411533034001~id7~01,typ,kj.pdf
Zdjęcia z budowy bloku z materiałów firmy Polimex-Mostostal https://www.polimex-mostostal.pl/page/zeran
Wpływ
Wpływ inwestycji na gospodarkę i bezpieczeństwo energetyczne regionu Realizacja projektu ma na celu zmodernizowanie EC Żerań. Przyczyni się ona do zastąpienia wyeksploatowanych kotłów węglowych turbozespołem gazowo-parowym. Produkcja energii elektrycznej zostanie zwiększona o 50%. Projekt poprawi bezpieczeństwo zasilania aglomeracji warszawskiej w energię elektryczną oraz przyczyni się do odczuwalnej poprawy jakości powietrza. Blok zastąpi pracę pięciu kotłów węglowych w Elektrociepłowni Żerań, co wpłynie na poprawę stanu środowiska naturalnego. Blok pracował będzie w procesie technologicznym kogeneracji, czyli wytwarzane będzie dla odbiorców jednocześnie ciepło i energia elektrycznej.
Bibliografia
http://ted.europa.eu/udl?uri=TED:NOTICE:4080342014:TEXT:PL:HTML&tabId=1#id3219276-I. http://termika.pgnig.pl/kogeneracja-gazowa/najwazniejsze-projekty/blok-gazowo-parowy-w-warszawie/ http://termika.pgnig.pl/static/media/cms_page_media/2015/9/4/15DFZZ275_01_odpowied%C5%BA_modyfikacja.pdf http://budownictwo.wnp.pl/rozstrzygnieto-przetarg-zwiazany-z-nowym-blokiem-w-ec-zeran,263715_1_0_0.html http://www.rynek-energii-elektrycznej.cire.pl/st,33,335,tr,145,0,0,0,0,0,budowane-i-planowane-elektrownie.html#siekzeran http://energetyka.wnp.pl/pgnig-termika-uniewaznila-przetarg-na-blok-w-ec-zeran,277586_1_0_0.html http://budownictwo.wnp.pl/pgnig-termika-oglosi-nowy-przetarg-na-blok-w-ec-zeran,277608_1_0_0.html http://budownictwo.wnp.pl/pgnig-termika-zaprosi-do-zlozenia-ofert-na-blok-w-ec-zeran,283709_1_0_0.html http://www.termika.pgnig.pl/node/288 http://energetyka.wnp.pl/odlozone-przetargi-gaz-systemu-na-zeraniu,291648_1_0_0.html http://energetyka.wnp.pl/dwie-oferty-na-blok-w-ec-zeran-tansza-mitsubishi-hitachi-i-polimeksu-mostostalu,292203_1_0_0.html http://energetyka.wnp.pl/mitsubishi-hitachi-i-polimex-mostostal-wygraly-przetarg-na-blok-w-ec-zeran,298195_1_0_0.html http://budownictwo.wnp.pl/mitsubishi-hitachi-i-polimex-mostostal-maja-kontrakt-na-blok-w-ec-zeran,301295_1_0_0.html http://budownictwo.wnp.pl/rusza-budowa-nowego-bloku-497-mw-w-ec-zeran,309135_1_0_0.html http://budownictwo.wnp.pl/woda-chlodzaca-nowy-blok-w-ec-zeran-splynie-do-wisly,301524_1_0_0.html http://energetyka.wnp.pl/kto-przypilnuje-budowy-bloku-w-ec-zeran-jest-siedmiu-chetnych,304425_1_0_0.html http://energetyka.wnp.pl/inwestycje-w-energetyce/energopomiar-wybrany-na-inzyniera-kontraktu-bloku-497-mw-w-ec-zeran,309303_1_0_0.html http://budownictwo.wnp.pl/wiadomo-kto-dla-polimeksu-zaprojektuje-blok-w-ec-zeran,304578_1_0_0.html https://gazownictwo.wnp.pl/rozpoczela-sie-budowa-gazociagu-do-ec-zeran,332040_1_0_0.html https://energetyka.wnp.pl/lodzka-fabryka-dostarczy-transformatory-dla-ec-zeran,329301_1_0_0.html https://termika.pgnig.pl/node/1139 https://energetyka24.com/gaz/pgnig-termika-zakonczyla-kluczowe-inwestycje-gazowe-w-ec-zeran?fbclid=IwAR3Wb_ffmYLd6gPuifBVlc0oLcdzgHZ1zZtpJOaih0R4OAssyBllwX-4Tnc
Data ostatniej modyfikacji: 8 marca 2022
